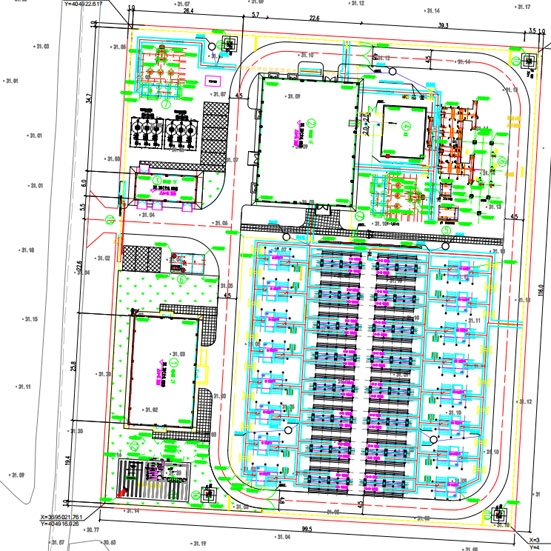

康風渦陽縣玉成、達成200MW風電場項目
加大質量管理力度,提高全員安全意識
本工程建設地點位于安徽省亳州市渦陽縣店集鎮聶小廟村南側 ,項目建設220kV升壓站一座和儲能系統,通過8條35kV集電線路匯集風機發出的電能,經一臺Z18-260000/220的變壓器升壓至220kV,以一回220kV出線接入電網。
電氣施工:全站所有電纜、光纜、電氣設備安裝、調試、試驗(含交接試驗及特殊試驗等),全站所有標示標牌標線的制作安裝,接入并網及工程合規性手續辦理等。

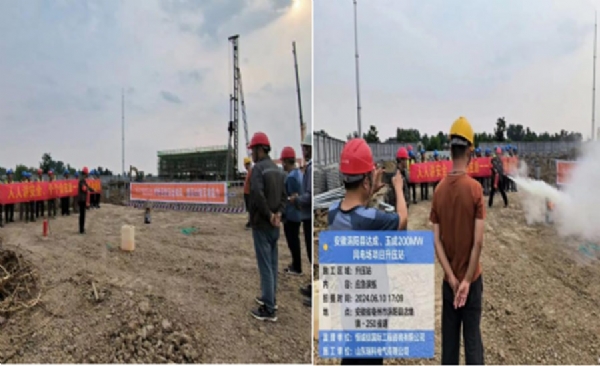

項目部組織消防應急演練,落實消防工作“預防為主,防消結合”的基本原則,確保人生生命財產安全,堅持“先救人,后救火”的原則,全盤考慮,制定滅火疏散方案。
組織項目進度推進會議,現場會溝通工作精神,會議紀要及后期工作安排進度,總結項目的進展情況,分析項目面臨的挑戰和問題,完善施工方案,制定具體的解決措施,明確下階段的工作目標,確保項目按照預定的計劃進行,達到預期的成果。

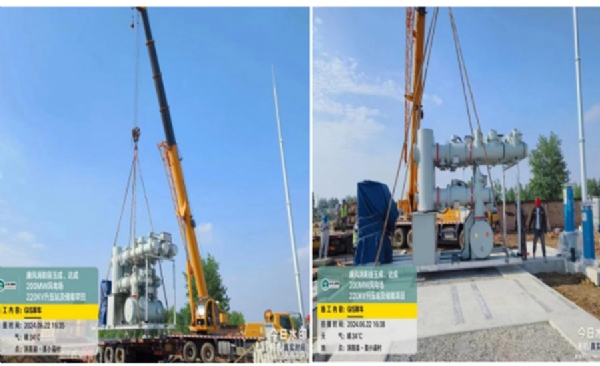

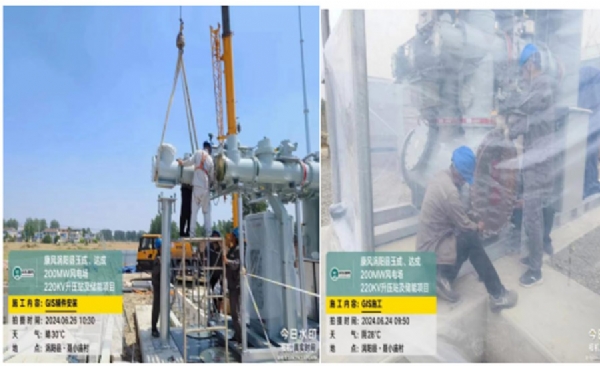

六氟化硫封閉式組合電器(GIS)到貨卸車就位,吊裝作業前組織好人員安全技術交底,提前考慮吊裝現場的地理環境,設備的重量以及尺寸,人員安排,人員數量和技能要求以及吊裝過程中的各項安全措施等多方面的綜合考慮,確保設備的安全。
GIS分支及導電桿附件安裝,做好技術準備(廠家說明書、保管記錄、施工圖紙、施工安裝調試記錄、技術交底等),準備好專用工具和專用材料。注意事項:檢查設備外觀無損傷,設備就位前打印核實三維沖撞記錄儀記錄,安裝應在無風沙,無雨雪的天氣下進行,滅弧室檢查時空氣濕度應小于80%,并采取防塵防潮措施。

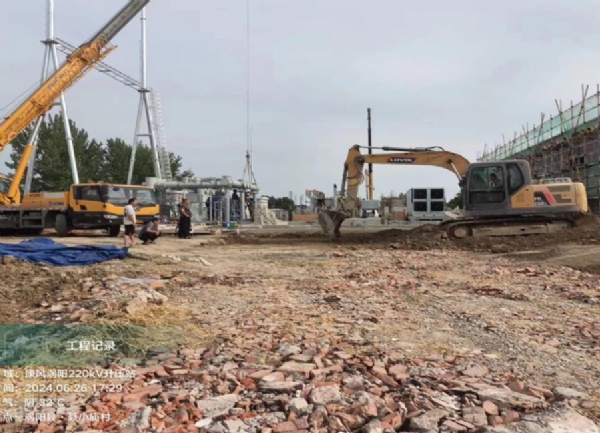

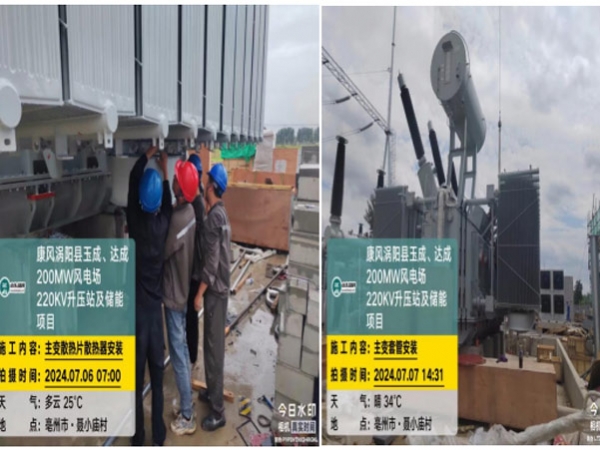

道路平整,確保主變一次順利卸車就位

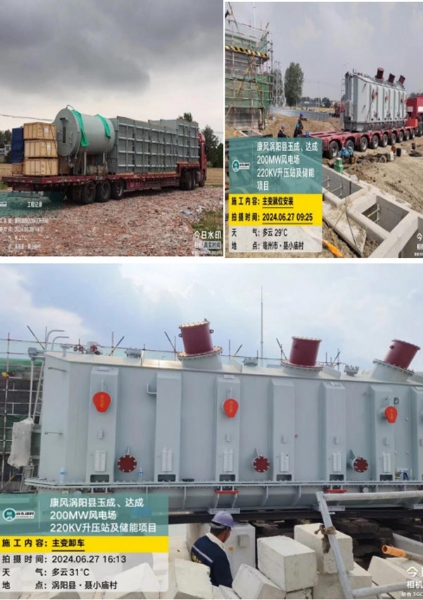

主變進場卸車就位完成

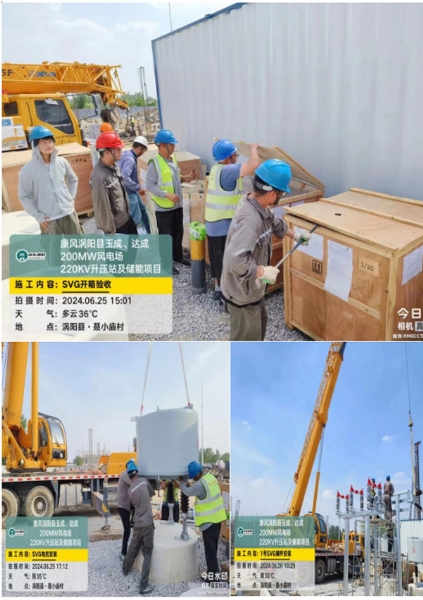

SVG組織監理及業主設備開箱驗收,并做好開箱驗收記錄,安裝前,在安裝位置上標記出SVG設備的基準線,并使用水平儀進行校準。
鋼芯鋁絞線設備線夾連線壓接完成

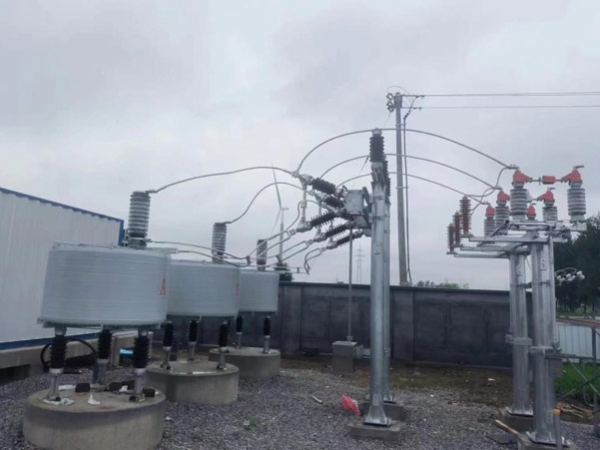

確保所使用的電纜和線路符合SVG設備的規格要求,進行正確的線路布置,對電氣連接進行仔細的檢查和調整,確保連結正確并緊固。
山東瑞科電氣有限公司主變附件安裝

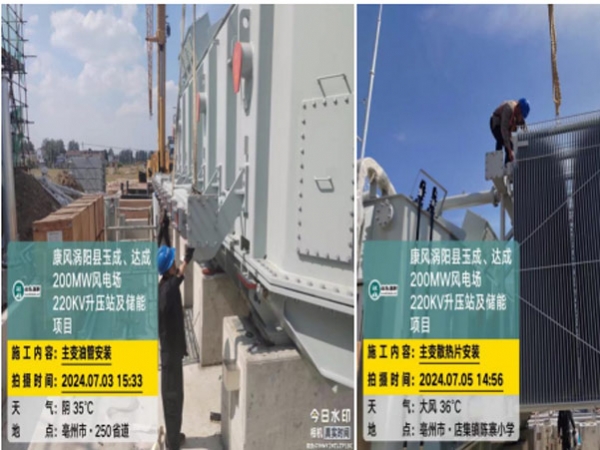

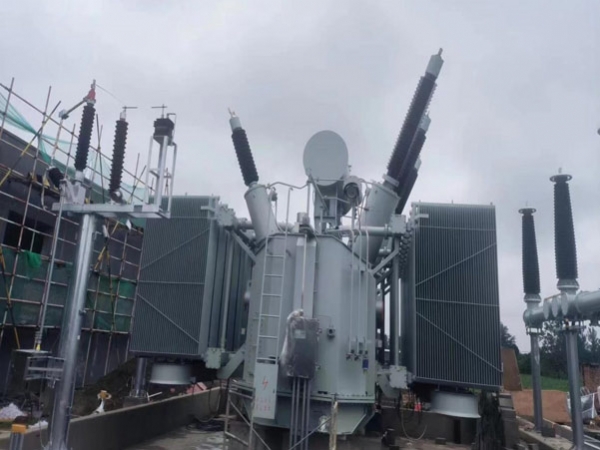

首先對到貨的變壓器及附件,出場報告,技術文件,合格證進行清點,確保與設計要求一致,油箱蓋法蘭連結螺栓是否齊全,吊裝作業做好施工方案,天氣炎熱以及登高作業時刻關注人員的精神狀態,確保人員及設備的安全,附件安裝基本完成后,啟動真空進行注油,根據廠家要求或標準操作程序進行,附件安裝完成后,進行附件的功能檢查和調試工作,確保附件的正常工作狀態,同時,對整個變壓器系統進行檢查和調試,確保其安全、穩定運行。
不忘初心方得始,砥礪前行再向前
此項目現已進入電氣安裝施工階段,明確項目的目標、范圍、時間和資源,項目管理團隊制定好項目計劃和時間表,克服地質條件復雜、工期緊張、天氣不佳等困難,嚴格按照施工計劃推進各項工作,通過此項目不斷提升公司的技術實力和市場競爭力,也要為客戶帶來實際的價值和效益,我們將繼續總結經驗教訓,不斷提高項目管理能力和技術水平,為公司的發展貢獻更多的力量,同時,我們也將主動尋求與客戶的深入合作和交流,共同推進行業的發展和進步。
變電工程分公司
孫緒友
版權所有:山東魯瑞電力集團有限公司 魯ICP備20011665號-1
